La gestion de projet informatique transforme un besoin métier en solution utilisable, sécurisée et maintenable, tout en maîtrisant les délais, le budget et le périmètre. Création d’un logiciel, migration vers le cloud, déploiement d’un réseau ou renforcement de la cybersécurité : elle structure les décisions autant que les tâches techniques.
Ce que pilote réellement la gestion de projet informatique
Un projet IT ne consiste pas uniquement à produire du code ou à installer une infrastructure. Il réunit des utilisateurs, une DSI, des équipes techniques, des prestataires et des décideurs autour d’un résultat attendu. La difficulté tient aux dépendances entre les sujets : une modification fonctionnelle peut avoir des conséquences sur l’architecture, les tests, la sécurité, les données, la documentation et la formation.

Le chef de projet informatique suit donc quatre axes liés entre eux : le périmètre, les délais, les coûts et la qualité. Il rend les arbitrages visibles, anticipe les blocages et veille à l’adéquation entre la solution livrée et le besoin initial. Il ne prend pas toutes les décisions seul. Le sponsor valide les orientations, les métiers précisent la valeur attendue et l’équipe technique évalue la faisabilité ainsi que les impacts.
Des livrables clairs plutôt qu’une liste de tâches floue
Une tâche est une action à réaliser. Un livrable est un résultat vérifiable, comme un cahier des charges validé, une interface testée, un environnement de production prêt ou un guide utilisateur. Un jalon marque une décision ou une étape importante : validation du cadrage, fin de recette ou décision de mise en production. Cette distinction permet de mesurer le progrès réel, au-delà du nombre de tâches effectuées.
Chaque exigence utile doit être associée à des critères d’acceptation. Ainsi, « permettre à un client de suivre sa commande » devient une fonctionnalité décrite, testable et validable. Cette traçabilité des exigences réduit les malentendus entre les équipes métiers et les développeurs.
Les cinq phases à sécuriser avant, pendant et après la livraison

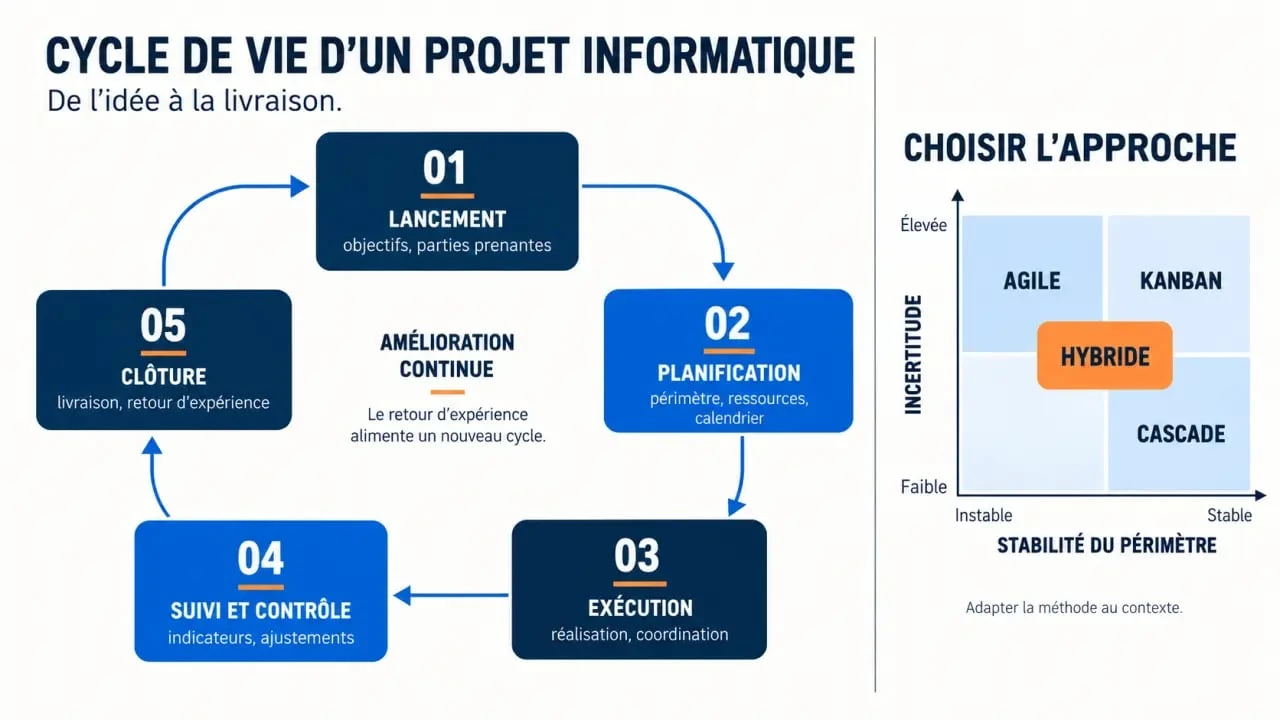

Le cycle de vie d’un projet informatique comprend cinq phases : lancement, planification, exécution, suivi et contrôle, puis clôture. Dans une organisation Agile, elles peuvent se chevaucher. Elles restent toutefois nécessaires pour garder une vision claire du projet.
Télécharger le Guide Scrum officiel · Accédez à la version officielle du Scrum Guide publiée en novembre 2020, disponible en français et dans plusieurs langues.
- Lancement : identifier le problème à résoudre, les objectifs, le sponsor, les parties prenantes, les contraintes et les critères de réussite. Une fiche de cadrage courte vaut mieux qu’une vision implicite.
- Planification : découper le périmètre en livrables, estimer les charges, attribuer les responsabilités et prévoir les jalons, les dépendances, les ressources et les coûts.
- Exécution : produire, configurer, intégrer et tester. Les décisions et les demandes doivent être centralisées pour que chacun travaille avec une information à jour.
- Suivi et contrôle : comparer l’avancement réel au plan, traiter les risques, arbitrer les changements et communiquer les écarts sans les minimiser.
- Clôture : obtenir la recette utilisateur, organiser la mise en production, transmettre le projet au support, vérifier les livrables et tirer les enseignements de l’expérience.
Le cadrage, première protection contre la dérive du périmètre
Le cahier des charges et les spécifications fonctionnelles précisent ce que la solution doit permettre de faire. Les spécifications techniques décrivent sa conception, son intégration et son exploitation. Ces documents doivent aussi indiquer ce qui reste explicitement hors périmètre. Lorsque plus de deux demandes de changement arrivent avant le premier jalon, cela peut signaler un cadrage insuffisant plutôt qu’un simple besoin d’adaptation.
Chaque demande supplémentaire doit faire l’objet d’une analyse d’impact : valeur attendue, urgence, charge, risque, effet sur les échéances et conséquences sur les autres fonctionnalités. Accepter une demande sans retirer, décaler ou financer un autre élément crée souvent une promesse difficile à tenir. La gestion des changements protège donc l’équilibre entre périmètre, budget, délais et qualité.
Agile, Scrum, Kanban ou Cascade : choisir selon l’incertitude
Il n’existe pas de méthode universelle. Le choix dépend surtout de la stabilité du périmètre, de la disponibilité des utilisateurs, du niveau de risque et de la nature du projet. Scrum et Kanban sont des cadres agiles. Waterfall et Cascade désignent une logique séquentielle proche, dans laquelle les étapes sont validées l’une après l’autre.
| Méthode | À privilégier lorsque | Point de vigilance |
|---|---|---|
| Agile / Scrum | Les besoins évoluent et les utilisateurs peuvent donner des retours fréquents. | Un backlog priorisé et un Product Owner disponible sont nécessaires. |
| Kanban | Le flux de demandes, d’incidents ou d’améliorations est continu. | Limiter le Work in Progress évite d’ouvrir trop de sujets à la fois. |
| Cascade / Waterfall | Le périmètre est stable, contractualisé ou fortement réglementé. | Les retours tardifs coûtent plus cher à intégrer. |
| Hybride | La gouvernance, le budget ou l’infrastructure sont planifiés, mais les fonctionnalités évoluent. | Les règles de décision entre les deux modes doivent être explicites. |
Scrum ne remplace pas le pilotage
Scrum organise le travail en sprints, généralement de deux à quatre semaines, autour d’un backlog, de user stories et d’incréments livrables. La revue de sprint et la rétrospective donnent un rythme à l’équipe. Elles ne remplacent toutefois ni le suivi budgétaire, ni la gestion des fournisseurs, ni les contrôles de conformité et de sécurité. Pour les projets complexes, PMBOK ou PRINCE2 peuvent compléter la gouvernance.
La planification doit faire apparaître les interfaces entre équipes, les environnements de développement, de test et de production, ainsi que les validations externes. Une API peut attendre une donnée fiable, une fonctionnalité une décision métier et une mise en production une validation de sécurité. Le véritable chemin critique se trouve souvent dans ces dépendances plutôt que dans la durée d’une tâche isolée.
Installer un pilotage utile pour l’équipe, la DSI et les métiers
Un outil de gestion de projet efficace centralise les tâches, le backlog, les décisions, les documents, les risques et les dépendances. Le diagramme de Gantt rend visible la chronologie et le chemin critique. Le tableau Kanban montre l’état du flux de travail. Le registre des risques suit la probabilité, l’impact, le responsable et l’action d’atténuation. L’outil doit réduire les recherches d’information et faciliter les arbitrages, sans ajouter une couche administrative inutile.
Suivre peu d’indicateurs, mais les relier aux décisions
Un tableau de bord utile suit l’avancement des livrables, le respect des jalons, les écarts de charge ou de coût, les anomalies critiques, les risques ouverts et les changements en attente de décision. En Agile, il peut aussi suivre la capacité réelle de l’équipe et la progression du backlog. Un indicateur sans responsable ni action associée ne permet pas de piloter.
La communication doit correspondre aux besoins de chaque public. Les développeurs attendent des priorités et des critères de validation précis. Les métiers veulent connaître la valeur livrée et les arbitrages. Le comité de pilotage se concentre sur les risques, les décisions et les écarts majeurs. Une matrice RACI précise qui réalise, approuve, consulte et informe.
Prévenir les retards qui se fabriquent silencieusement
Près de 70 % des projets IT dépasseraient leur budget, leurs délais ou leur périmètre initial, selon le CHAOS Report 2020 cité par Asana. Les difficultés ne surgissent donc pas toujours au dernier moment. Elles peuvent apparaître plus tôt dans des dépendances non recensées, des estimations trop optimistes ou l’absence de validation par les utilisateurs.
- Distinguer risque et problème : le risque est futur et incertain ; le problème est déjà présent et demande une résolution immédiate.
- Prévoir la recette dès le départ : les utilisateurs doivent tester des scénarios concrets, avec des critères d’acceptation définis avant le développement.
- Traiter la dette technique : reporter systématiquement le refactoring ou les mises à niveau fragilise les livraisons futures et augmente les coûts de maintenance.
- Préparer l’après-projet : la supervision, le support, la documentation, la réversibilité et la formation influencent l’adoption après la mise en production.
La clôture ne consiste pas à déclarer le projet terminé. Un retour d’expérience permet d’identifier les hypothèses correctes, les erreurs d’estimation, les incidents et les pratiques à conserver. Cette capitalisation fournit une base concrète pour améliorer le projet informatique suivant.
- Gestion de projet informatique : cinq phases pour maîtriser les changements - 18 septembre 2026
- Cold call 2.0 : une prospection commerciale technique fondée sur le ciblage et la qualification - 10 septembre 2026
- Chatbot assurance : une déclaration de sinistre ne doit pas finir en attente téléphonique - 9 septembre 2026
