Méthodes de gestion de projet : Agile, gouvernance, hybride (Agile + Kanban/Gantt)

Agile, gouvernance, hybride : quelle méthode de gestion de projet choisir selon votre contexte ?

Les méthodes de gestion de projet servent à organiser le travail, clarifier les responsabilités et sécuriser la livraison d’un résultat attendu. Leur intérêt n’est pas d’appliquer un cadre pour la forme, mais de choisir une approche adaptée au niveau d’incertitude, aux délais, au budget, aux risques et à la façon dont les parties prenantes veulent être impliquées.

Il existe deux grandes familles à distinguer d’emblée, les approches prédictives, qui planifient fortement en amont, et les approches agiles, qui avancent par itérations. Entre les deux, beaucoup d’équipes construisent aujourd’hui une approche hybride, plus réaliste qu’un modèle pur quand les contraintes changent en cours de route.

Ce qu’une méthode de gestion de projet apporte vraiment

Une méthode de gestion de projet définit une façon de cadrer, planifier, exécuter, suivre et clôturer un projet. Elle donne un langage commun à l’équipe, avec des notions comme livrables, jalons, backlog, risques, validations, priorités et dépendances. Sans ce cadre, chacun peut travailler sérieusement, mais dans une logique différente, ce qui crée des retards, des doublons ou des arbitrages trop tardifs.

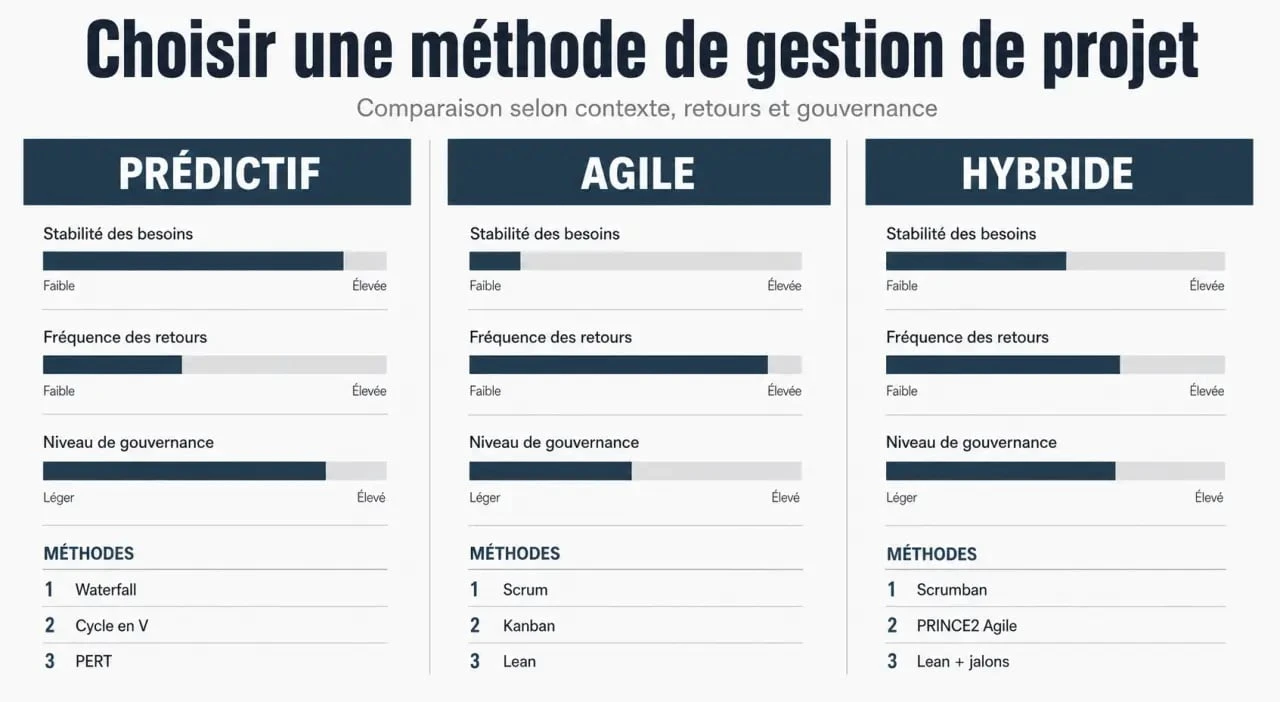

Méthodes de gestion de projet : comparaison visuelle entre approches prédictives, agiles et hybrides
Méthodes de gestion de projet : comparaison visuelle entre approches prédictives, agiles et hybrides

Méthode, framework, guide et culture : ne pas tout mélanger

Une méthode indique une démarche relativement structurée. Waterfall ou le cycle en V, par exemple, organisent le projet en étapes successives. Un framework fournit plutôt un cadre à adapter. Scrum en est un bon exemple, avec ses rôles, ses événements et ses artefacts. Un guide rassemble des bonnes pratiques. Le PMBOK du PMI soutient les pratiques de gestion de projet, mais il ne doit pas être confondu avec une méthode unique à appliquer telle quelle.

Une culture, enfin, dépasse la méthode. DevOps repose sur la collaboration entre développement et opérations, l’automatisation et l’amélioration continue. Ce n’est pas simplement une méthodologie de planning. Cette distinction évite une erreur fréquente, choisir un mot à la mode au lieu de choisir un mode de pilotage réellement compatible avec l’organisation.

Pourquoi le choix de la méthode influence autant le résultat

Le choix méthodologique agit sur la visibilité, la vitesse de décision et la capacité d’adaptation. Un projet réglementaire avec cahier des charges stable n’a pas les mêmes besoins qu’un produit numérique dont les fonctionnalités évoluent après les premiers retours utilisateurs. Dans le premier cas, la validation à chaque étape rassure. Dans le second, les livraisons fréquentes limitent le risque de construire longtemps dans la mauvaise direction.

Agile ou prédictif : deux logiques de pilotage opposées

Les méthodes prédictives partent du principe que l’on peut définir précisément le résultat attendu avant d’exécuter. Elles conviennent aux projets aux exigences stables et définies en amont, avec une forte attente de contrôle. Les méthodes agiles, popularisées par le Manifeste Agile publié en février 2001 par 17 experts, reposent sur 4 valeurs fondamentales et 12 principes, la collaboration, l’adaptation, le produit opérationnel et le feedback continu.

Quand une approche prédictive est pertinente

Waterfall, formalisée en 1970, suit une approche séquentielle linéaire, analyse, conception, réalisation, tests, livraison. Elle fonctionne bien si les besoins sont clairs, les changements rares et les validations très encadrées. Sa limite est connue, plus une erreur est découverte tard, plus elle coûte cher à corriger.

Le cycle en V reprend cette logique, mais ajoute une correspondance forte entre conception et tests. Les spécifications sont reliées aux tests d’acceptation, la conception générale aux tests d’intégration, la conception détaillée aux tests unitaires. Il est utile lorsque la qualité, la traçabilité et la validation formelle sont prioritaires.

Quand l’agile devient plus efficace

Une méthode agile est préférable lorsque les besoins changent, que le client doit être impliqué régulièrement ou que l’équipe doit apprendre en avançant. Scrum fonctionne en sprints, souvent de 1 à 4 semaines, avec un backlog priorisé et des revues régulières. Kanban, lui, visualise le flux de travail sur un tableau et limite les travaux en cours pour repérer les goulets d’étranglement.

Dans un projet incertain, la méthode joue aussi le rôle d’une soupape. Elle doit permettre de relâcher la pression avant que le système ne se bloque. Une gouvernance trop rigide accumule les demandes, les frustrations et les arbitrages non dits jusqu’à l’explosion en comité. À l’inverse, un cadre trop lâche laisse tout passer et dilue les priorités. Le bon dispositif prévoit donc des points de décompression, revue de backlog, démonstration, comité court, limite de charge, décision explicite sur ce qui sort du périmètre. C’est souvent là que se joue la santé réelle du projet.

Les principales méthodes à connaître et leurs cas d’usage

Plutôt qu’une liste théorique, le plus utile est de relier chaque méthode à une situation concrète. Une équipe produit, un service informatique, une direction métier ou un programme de transformation n’ont pas les mêmes besoins de cadence, de gouvernance et de documentation.

Méthode Logique À privilégier quand Limite principale
Scrum Itérative, par sprints Le produit évolue grâce aux retours utilisateurs Demande une vraie disponibilité métier
Kanban Flux continu visualisé Il faut fluidifier les demandes et limiter les travaux en cours Moins structurant pour cadrer un projet complexe dès le départ
Scrumban Hybride Scrum et Kanban L’équipe veut garder des rituels tout en pilotant le flux Peut devenir flou si les règles ne sont pas explicites
Lean Réduction du gaspillage Les processus sont lourds, coûteux ou peu performants Nécessite une culture d’amélioration continue
Waterfall Séquentielle Le cahier des charges est stable Peu flexible face aux changements
Cycle en V Séquentielle avec tests associés La validation et la traçabilité sont critiques Peut ralentir les ajustements tardifs
PERT Planification par dépendances Les délais dépendent d’un enchaînement complexe de tâches Repose sur une bonne estimation initiale
PRINCE2 Processus et gouvernance Le projet exige rôles, contrôles et justification business Peut être lourd si appliqué sans adaptation

Scrum, Kanban, Scrumban et Lean

Scrum convient aux équipes qui peuvent livrer par incréments et réviser régulièrement leurs priorités. Il suppose un Product Owner capable d’arbitrer, une équipe engagée et des rituels tenus sérieusement. Kanban est plus simple à introduire. Un tableau Kanban peut suffire à rendre visible le flux, les blocages et la charge réelle.

Scrumban combine les deux, des événements issus de Scrum et une gestion du flux inspirée de Kanban. Lean, issu notamment de la culture d’amélioration continue associée à Toyota, vise à éliminer le gaspillage, Muda pour les activités sans valeur, Mura pour les irrégularités, Muri pour la surcharge. C’est une approche puissante quand le problème n’est pas seulement de livrer, mais de mieux travailler.

Waterfall, cycle en V, PERT et PRINCE2

PERT, développé dans les années 1950, aide à représenter les dépendances entre tâches et à identifier le chemin critique, c’est-à-dire la chaîne d’activités qui conditionne la durée totale du projet. Il complète bien un diagramme de Gantt lorsque les dépendances sont nombreuses.

PRINCE2, pour PRojects IN Controlled Environments, est structurée autour de processus, de rôles et de thèmes de gouvernance. On l’utilise surtout quand le projet doit rester justifié par un cas d’affaires, avec des responsabilités claires et un pilotage maîtrisé. Le PMI, avec plus de 600 000 membres dans 300 pays, illustre aussi l’importance des référentiels professionnels dans la standardisation des pratiques, notamment via le PMBOK, CAPM ou PMP.

Choisir la bonne méthode selon votre contexte

La meilleure méthode n’est pas celle qui semble la plus moderne, mais celle qui réduit le plus les risques réels. Pour décider, commencez par évaluer la stabilité des exigences, la taille de l’équipe, le niveau de dépendance entre tâches, la criticité des validations et la maturité des parties prenantes.

  • Besoins stables : privilégiez Waterfall, cycle en V ou PRINCE2 si la gouvernance est forte.
  • Besoins changeants : choisissez Scrum ou une méthode agile avec feedback régulier.
  • Flux de demandes continu : Kanban est souvent plus naturel qu’un pilotage par grands lots.
  • Délais complexes : PERT aide à visualiser les dépendances et le chemin critique.
  • Processus inefficaces : Lean permet de réduire le gaspillage et la surcharge.
  • Organisation en transition : une approche hybride évite le choc culturel.

Les chiffres souvent cités dans les retours d’expérience projet rappellent l’ampleur des écarts possibles. 42 %, 13 %, 56 %, 69 % ou 74 % peuvent apparaître selon les indicateurs observés, qu’il s’agisse de réussite, d’adoption, de dérive ou de perception de performance. Le point important n’est pas de chercher un taux universel, mais de mesurer des signaux internes comme le respect des délais, la qualité des livrables, la satisfaction métier, le volume de reprises et la clarté des décisions.

L’approche hybride : souvent le choix le plus réaliste

Combiner plusieurs méthodes n’est pas une faiblesse si les règles sont claires. Une entreprise peut cadrer le budget et les jalons en mode prédictif, tout en développant certaines fonctionnalités en Scrum. Elle peut utiliser PRINCE2 pour la gouvernance, Kanban pour le suivi opérationnel et PERT pour les dépendances critiques.

Le risque de l’hybride est l’empilement, trop de rituels, trop d’outils, trop de reporting. Pour l’éviter, chaque pratique doit avoir une fonction précise. Si une réunion ne décide rien, supprimez-la. Si un tableau ne montre aucun blocage, simplifiez-le. Une bonne méthode de gestion de projet doit rendre le travail plus lisible, pas ajouter une couche administrative au-dessus du chaos.

Les erreurs à éviter avant de déployer une méthode

La première erreur consiste à copier une méthode sans tenir compte du terrain. Scrum sans Product Owner disponible devient une suite de réunions. Waterfall avec des besoins instables devient un tunnel de frustration. Kanban sans limite de travaux en cours devient une simple liste de tâches qui déborde.

La deuxième erreur est de confondre outil et méthode. Un logiciel de gestion de projet peut afficher un tableau Kanban, un diagramme de Gantt ou un backlog, mais il ne décide pas des priorités, ne clarifie pas les responsabilités et ne remplace pas les arbitrages. L’outil soutient la méthode, il ne la crée pas.

Enfin, évitez de choisir seul. Le chef de projet peut proposer le cadre, mais les parties prenantes doivent comprendre ce que cela implique, fréquence des validations, niveau de documentation, capacité à changer de priorité, règles de décision. Une méthode adoptée collectivement a bien plus de chances de survivre au premier imprévu.

Pour avancer simplement, sélectionnez une méthode principale, ajoutez seulement les pratiques complémentaires nécessaires, puis observez pendant quelques cycles ce qui fluidifie réellement le projet. C’est cette capacité d’ajustement, plus que le nom de la méthode, qui transforme un cadre théorique en pilotage efficace.
